4月10日17时10分,公司完成1号机组A级检修后一次并网成功,标志着陕投集团首台百万机组A修圆满收官。本次A级检修工作启动以来,公司锚定“安全零事故、质量零缺陷、工期零延误”的检修目标,深入践行集团“微观三治”管理理念,全力战A修,历时65天高效完成全部检修任务,较原计划提前7天完成。

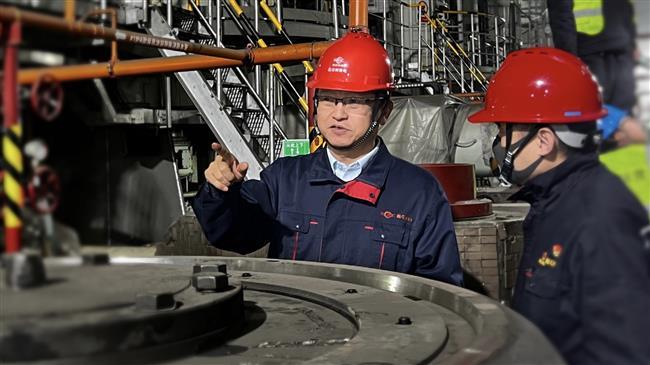

精心谋划,下好检修“先手棋”。检修前期,公司主要领导带队先后到锅炉厂、汽轮机厂、发电机厂,了解深度调峰模式下主辅设备常见问题,协调落实备品配件;设备部各专业外出调研同类型机组A修项目、检修队伍、技术改造情况;生产系统召开机组检修前分析会,编写A修项目策划书。同时,提前采购技改项目设备设施,盘点专用工器具,编制作业指导书,架设便携式移动布控球,对主要作业点全周期、无遗漏、无死角记录监控,确保A修项目顺利完成。

严抓共管,织密生产“安全网”。公司安全监督体系管理人员、联合安全纠察队深入现场,查违章、强管理,定期通报检修现场安全督查情况并要求立行立改。生产系统各专业、班组组织学习岗位安全职责,将班组安全标准化建设成效应用于A修现场。设备部紧盯检修安全、质量、工期,设备责任到人,实行三级验收制度,重点项目专业负责人亲自把关。发电部运行人员办理检修工作票、做检修措施、组织分部试运转,穿梭在检修现场。各级人员交错检查形成一张安全网,真正将安全工作做到齐抓共管。

聚力攻坚,打赢检修“大会战”。公司成立检修职能工作组,明确分工,工会开展“心系职工送温暖 服务生产助检修”慰问活动,为辛勤奋战的检修人员加油鼓劲;团委组织团员青年开展“赓续雷锋精神 助力机组A修”志愿服务活动;后勤服务中心在检修现场多处设置饮水点,为户外工作人员送去热姜汤;供应部多措并举确保检修物料及时到厂,高效开展备品配件出库手续。
此次A修累计完成检修项目478项,技改8项,试验项目64项,全面提升机组可靠性,为公司全力以赴打赢迎峰度夏“攻坚战”,完成年度安全生产经营目标任务开足马力。
