公司化学制水调试工作正式启动

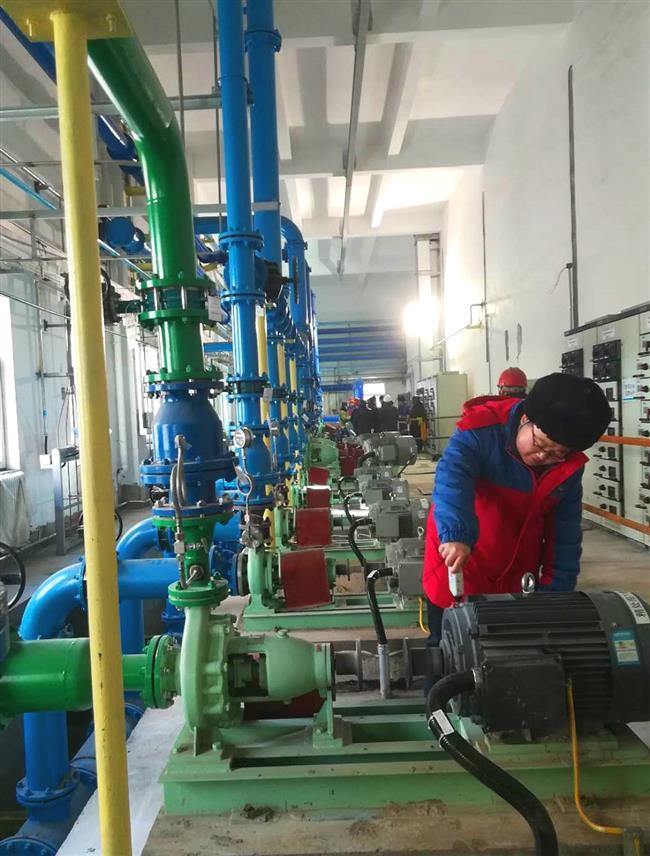

1月28日上午,在调试人员的指挥下,公司运行人员DCS远方操作,化学补给水系统#1清水泵电机单体试转开始,化学制水调试工作就此正式拉开序幕。 整个过程由施工单位、监理方、总包方、建设单位、生产单位共同检查签字确认,按照小型低压电机至少要试转两个小时的要求,施工单位调试人员对15台转动电机进行了认真仔细的测试,建设单位、生产单位、监理、总包等各方对整个试转过程进行了见证。电机试转测试数据显示,各项参...
公司召开一季度安全暨消防委员会会议
1月27日,公司在第三会议室组织召开了2018年一季度安全生产暨消防委员会会议。 会议传达了集团公司《关于深刻汲取神木电石“12.31”事故教训立即开展安全生产大检查的通知》和《关于进一步做好近期电力安全生产工作的通知》文件精神,学习了调整公司安全生产委员会和消防委员会成员的文件,观看了江西省丰城电厂11.24冷却塔施工平台坍塌特别重大事故警示教育片,总包、监理、秦达项目部负责人和公司安全副总经理...
公司发电工程#1汽轮发电机组高压缸顺利就位
1月23日下午13:38分,公司发电工程#1汽轮发电机组高压缸顺利吊装就位一次成功,顺利拉开了汽轮机本体高压缸安装的序幕。 汽轮机高压缸由上海汽轮机厂生产,进汽压力28MPa,进汽温度600℃,重量125吨,在上海汽轮机厂整装出厂,整体长度4875mm(含转子),其两端轴承中心距4275mm,设备到达安装现场不再进行解体工作,直接吊装就位进行安装。为确保吊装工作顺利安全进行,针对高压缸吊装安装工作...
公司顺利取得赵石畔井田煤炭资源勘探探矿权证
2018年1月18日,公司顺利领取到赵石畔井田煤炭资源勘探探矿权证。 经多方努力,在2017年完成赵石畔井田探矿权延续和转让的基础上,公司于2018年1月5日完成了赵石畔井田探矿权信息变更,1月18日,领取到赵石畔井田探矿权证。赵石畔井田探矿权证是关系到煤电一体化项目煤矿建设的头等大事,是促进赵石畔井田地质勘探报告的编制、评审备案、矿区范围划定、采矿权办理和煤矿建设的基础和关键。 依据赵石畔井田探...
