公司#1锅炉水平烟道底部水冷壁开始吊装
9月5日15时58分,赵石畔公司雷龙湾电厂(2×1000MW)工程1号锅炉水平烟道底部水冷壁开始吊装。 水平烟道底部水冷壁总重量约为68.431t(含水平烟道出口集箱及刚性梁),外形尺寸:4135.3/33973.4(长度/宽度mm),共分为两个组件,此次吊装水平烟道底部水冷壁右侧组件,组件重量为34.2155t,外形尺寸为4135.3/16986.7(长度/宽度mm),组件由80吨平臂吊单独吊装...
赵石畔煤电一体化项目灰场道路桥梁成功吊装
9月4日上午,经过建设单位及参建单位全体人员的共同努力,奋战4个多月,克服重重困难,赵石畔煤电一体化项目厂外配套工程灰场道路马路沟桥梁成功吊装。马路沟大桥全长158米,每跨30米箱型梁体,共5跨,两侧搭板各4米。桥墩基础为钻孔桩基础,圆形墩柱,墩高21米,单柱直径1.6米,设计标准为二级公路,通过检测达到设计强度,具备吊装要求。 上午10时许,马路沟大桥建设工地,各参建单位人员到位,设备到位,设备...
公司持续深化精细化管理工作
自年初成立精细化工作领导小组、一季度开展了精细化管理专题辅导以来,公司扎实开展工作,持续深化精细化管理工作。 按照公司《2017年精细化管理工作实施方案》,目前已经完成了岗位职责与标准的修订、主要业务流程上墙、日常工作看板上墙、办公区定置管理、岗位描述比赛等主要工作,干部走动式管理办法和精细化管理制度正在修订完善。8月下旬,公司还邀请深圳立正顾问公司专家对公司精细化管理工作开展情况进行了诊断与指导...

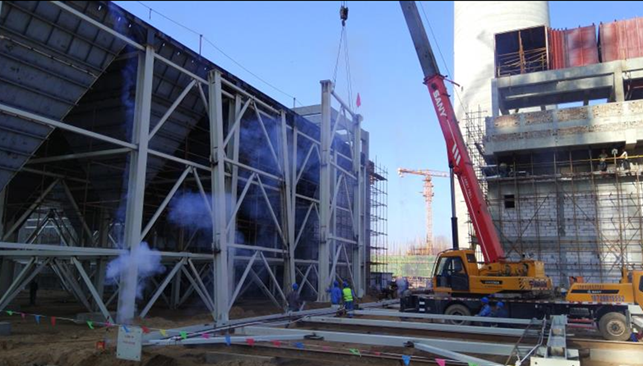

公司发电工程2号机组除尘器开始安装
