全员参与 百日奋战 确保#1机组按期建成高效投运

全员参与 百日奋战 确保#1机组按期建成高效投运

2018年是赵石畔项目发电工程投产见效的关键之年、冲刺之年,时间紧迫,任务艰巨,使命光荣,责任重大。为确保#1机组按期投运,年内实现“双投”目标,公司于3月下旬启动了“百日奋战”活动。活动启动以来,公司采取一系列切实有效的举措,攻坚克难,砥砺前行,进一步激发了广大参建者干事创业的斗志和热情,掀起了全员奋战的热潮,确保了各项工程的有序推进。 一是靠前指挥,高效解决问题。为高效推进工程建设,公司将指挥...

2018-04-14

#1机组发电机穿转子工作一次成功

#1机组发电机穿转子工作一次成功

4月12日下午14:30,#1机组发电机转子顺利穿装到位,发电机穿转子工作一次成功。 上午8:00,公司会同监理单位、总包单位、安装单位及厂家驻厂代表针对本次转子穿装工作进行联合检查,五方专业人员认真细致地对定、转子内外部件进行检查并签字确认。作为重大设备安装节点,公司领导现场检查督导,对穿装作业做出了严格要求。在现场总指挥的统一指挥下,各作业点专人负责协同作业,作业中对各个环节进行严密把关,整个...

2018-04-13
聚人聚心聚力 公司掀起全员奋战热潮

聚人聚心聚力 公司掀起全员奋战热潮

春风浩荡创伟业,百日奋战正当时。为确保赵石畔煤电一体化项目发电工程#1机组按期建成高效投产,年内实现“双投”目标,公司于3月下旬启动了“百日奋战”活动,掀起了全员奋战热潮。 层层动员,明确目标。3月20日,项目EPC总承包单位主持召开“百日奋战”动员大会,客观分析了当前面临的形势和具备的条件,明确了目标任务和保障目标实现的各项举措。各参建单位积极响应及时召开动员会,层层传达,层层分解,明确了各自的...

2018-04-12

公司水质指标首次获得陕西电力科学研究院权威认证

4月9日,公司混床出水水样通过陕西电力科学研究院出水水质达标试验。经检测,混床出水各项水质指标均合格。 混床出水水质指标是化学水处理系统水质合格的重要判断依据,主要检测出水阴阳离子含量和氯记忆是否符合水质要求,由于混床出水阴阳离子含量很低,只有用液相色谱法进行痕量定量检测。经检测,公司混床出水水样符合要求,意味着化学制水系统出水指标得到了权威机构的认证,达到了真正意义上的水质合格。 目前,随着调试...

2018-04-11

#1锅炉受热面焊口全部完成

4月8日,公司#1锅炉受热面焊口全部完成,标志着发电工程即将迎来水压试验又一重大节点。 #1锅炉自开焊以来,面对紧张的建设工期和繁重的施工任务,公司统筹策划,精心安排,一方面积极催交锅炉相关设备;另一方面根据设备到货情况,及时调整施工,选择最优工序。整个施工过程中,广大参建者努力克服陕北地区冬季严寒等不利气候因素,在确保工程质量的前提下,合理调整施工时间,现场施工采取严格的冬季施工措施,确保了焊口...

2018-04-11

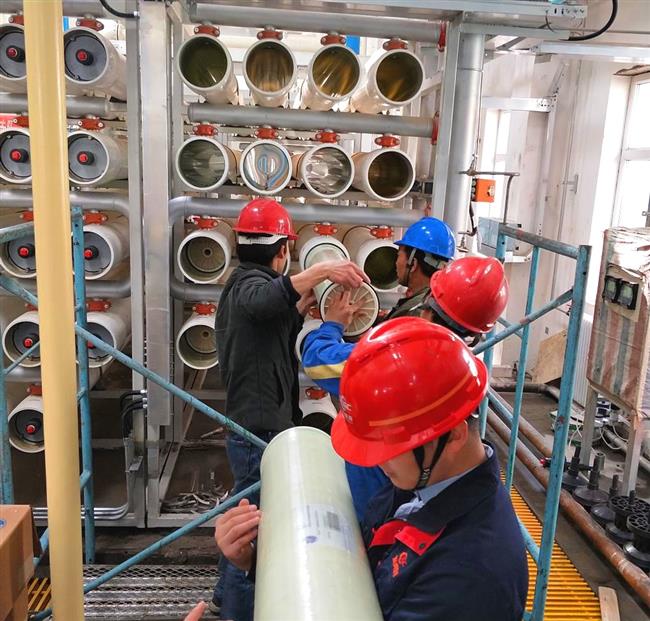

公司锅炉补给水系统具备满负荷运行条件

公司锅炉补给水系统具备满负荷运行条件

随着锅炉补给水系统离子交换器树脂装填工作的完成,4月7日下午,在辅控中心、设备厂家和电建单位的共同努力下,公司顺利完成整套超滤、反渗透膜组件的安装工作,标志着锅炉补给水系统已经具备满负荷运行的条件。 公司超超临界机组锅炉补给水处理采用双介质过滤+超滤+反渗透+一级除盐+混床的处理工艺。之前,单套制水系统已经投入运行,随着全厂各专业调试工作的稳步推进,除盐水用户日益增多,为了满足各用户的用水需求,辅...
