公司多措并举全力保障燃煤供应
在快速推进项目建设的同时,为确保#1机组整套启动目标如期实现,确保电厂168小时试运后燃煤供应,公司供应部多措并举,全力保障燃煤稳定供应。 完善制度,实现燃煤供应工作的闭环管理 为全力保障#1机组整套启动及投产运行后所需燃煤的稳定供应,供应部及时编制了《燃煤采购流程》《燃煤采购管理办法》《燃煤合同管理制度》《调运管理办法》《燃煤供应紧缺应急预案》等七项管理制度,加强了燃煤采购管理,规范了采购流程,...
公司燃运中心积极开展煤场储煤工作
8月10日,公司储煤场开始大量储煤,提前为#1机组整套启动和168h试运储备“粮草”。 输煤系统布置一座长234米、宽110米全封闭式条形煤场,最大储煤15万吨,能够满足两台机组满负荷运行10天;为了保证#1机组的整套启动和168h试运用煤,燃运中心提前筹划,作好各项安排和部署;来煤前,对接卸煤外委单位、公司质检人员进行培训,使他们熟练掌握接卸煤设备的操作、煤样的采制,具备上岗条件。来煤后,接卸人...
公司#1机组汽轮机连通管安装完成
8月11日,公司#1机组汽轮机中低压汽缸连通管顺利安装完成,标志着#1汽轮机的重大件吊装工作全部结束。 汽轮机中低压连通管是高压蒸汽在中压缸体内完成做功后进入低压汽缸再次做功的联通管道。管组由通径2.0米的主管道、通径1.6米的进低缸支管、补偿器、导向连杆等组件合成,总长度15.2米,总重约6吨。管组口径大且长,安装时需校对法兰连接紧固螺栓,重心难调整。施工单位汇同公司机务人员制定完整的方案,吊装...

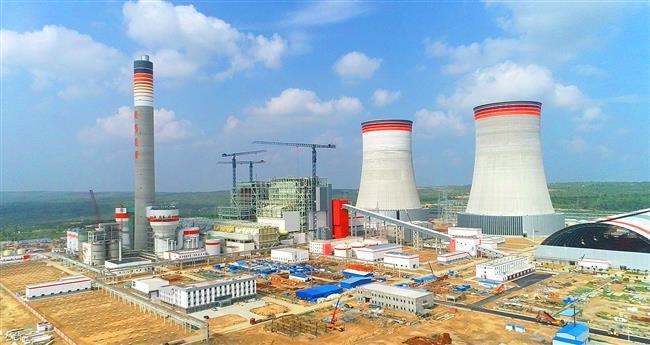

公司扎实部署#1机组整套启动准备工作
继#1锅炉点火吹管工作圆满完成后,为确保整套启动目标如期实现,近期公司多措并举扎实部署#1机组整套启动工作。 再动员再部署,号召全员攻坚克难。7月31日,公司召开确保#1机组整套启动目标如期实现动员大会,对汽机、电气、锅炉、化水四大系统共42个分项系统交调时间和完成时间进行了详细规划,对如期实现#1机组整套启动进行了详细部署,同时对在顺利实现#1锅炉点火吹管目标中涌现出的两家先进单位和44名先进个...
